淄博澆筑樓梯模板拆除后,在施工縫處有夾渣、蜂窩麻面等現象,這是什么原因造成的呢,小編歸納了4點原因,并提出了相應的防治措施。
原因分析
1、施工縫留設位置不正確。
2、施工縫與梯段斜面不垂直,既不符合規范要求,同時容易囤積施工垃圾。
3、接縫位置處理不到位:施工縫處的鋸屑、浮漿殘?jiān)入s物未清除或未清除干凈;澆筑前未對接縫處進行鑿毛處理。如圖1所示。
4、因澆筑樓梯施工縫上部位置的梯底(斜板)模板及梯側模板已經安裝完畢,上三步澆筑完畢后,澆筑樓梯施工縫處清理有較大難度,無法徹底清理干凈。
防治措施
1、根據規范中梁板結構施工縫應留設在剪力較小處的原則,梁板一般留設在凈跨跨中的1/3范圍內,因?yàn)樵撎幍募袅^小,彎矩較大。而對于凈跨在3米以?xún)?nèi)的樓梯,第三個踏步的位置基本能滿足此條件,同時又便于施工。留設時較好以蓋住負彎矩筋為宜。詳見下圖。

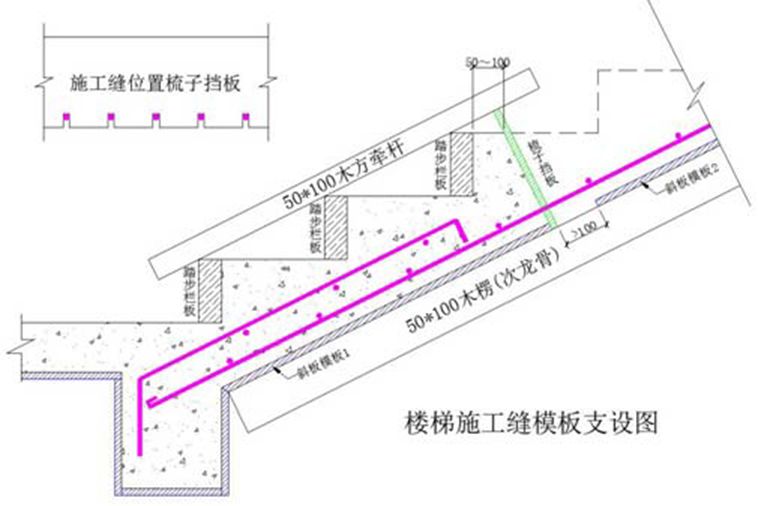

2、根據規范要求,梁板等結構的施工縫應采用企口式接縫或垂直立縫,不宜留斜槎。因此澆筑樓梯段斜板施工縫應垂直于梯段板斜面。詳見圖2所示。

3、澆筑樓梯段上部混凝土?xí)r,應清理干凈施工縫處的鋸屑等垃圾,清除表面水泥殘漿和松動石子,必要時進行鑿毛處理,并澆水進行濕潤。
4、在支設上三步梯底斜板模板時,上三步下的梯底模板宜在梳子擋板處斷開,待上三步砼澆筑完后,再支設上部模板?;蛘咭部梢淮涡灾гO(shè)斜板模板,但應在施工縫處預先留設清掃帶,清理干凈后再封該部位模板,如圖2,斜板模板1和斜板模板2間預先留出清掃帶,清掃帶一般不小于100mm。
